사이트 수용성 테스트 의 장점은 어떻게 나타나는가?
사이트 수용성 테스트 은 설치된 시스템이 실제 프로젝트 환경에서 올바르게 작동하는지 검증하여 성능, 통합, 안전, 문서화, 인수인계 준비 상태를 확인하는 데 도움을 줍니다.

Becke Telcom

사이트 수용성 테스트 의 장점은 어떻게 나타나는가?

Site Acceptance Testing, 일반적으로 SAT라고 부르는 현장 인수 시험은 장비, 소프트웨어, 시스템 또는 통합 솔루션이 고객 현장에 설치된 뒤 수행되는 공식 검증 절차입니다. 목적은 납품된 시스템이 실제 운영 환경에서 정확하게 작동하고, 프로젝트 요구사항을 충족하며, 관련 시스템과 통합되고, 인수인계, 운영 또는 최종 승인에 준비되었는지 확인하는 것입니다.

출하 또는 배포 전에 수행되는 공장 시험과 달리 SAT는 실제 현장 조건에 초점을 둡니다. 전원 공급, 네트워크 연결, 환경 요인, 현장 배선, 사용자 권한, 타사 인터페이스, 알람, 제어 로직, 안전 기능, 운영자 업무 흐름, 문서가 시스템이 실제로 사용될 조건에서 확인됩니다.

프로젝트 현장에서 최종 검증이 중요한 이유

시스템이 공장 검사를 통과했더라도 설치 후 실패할 수 있습니다. 실제 현장은 공장에서 완전히 모의하기 어려운 변수를 만들기 때문입니다. 케이블 길이가 달라질 수 있고, 네트워크 규칙이 더 엄격할 수 있으며, 장비실의 접지 조건이 다를 수 있고, 운영자가 다른 업무 절차를 사용할 수 있으며, 타사 시스템은 테스트 시뮬레이터와 다르게 응답할 수 있습니다.

SAT는 이 간극을 줄이는 데 도움을 줍니다. 납품된 솔루션이 기술적으로 완성되었을 뿐 아니라 실제 운영에서도 사용할 수 있는지 구조적으로 검증할 수 있습니다. 프로젝트 발주자에게는 나중에 반복적인 수정이 필요한 시스템을 수용할 위험을 줄여 줍니다. 공급업체와 통합업체에게는 무엇을 시험했고, 무엇이 통과했으며, 무엇이 실패했고, 무엇을 후속 조치해야 하는지 명확한 기록을 남깁니다.

복잡한 프로젝트에서 SAT는 책임 관리도 지원합니다. 장비 결함, 설치 문제, 구성 오류, 인터페이스 문제, 누락 문서, 운영자 교육 부족, 원래 범위를 벗어난 현장 조건을 구분하는 데 도움이 됩니다.

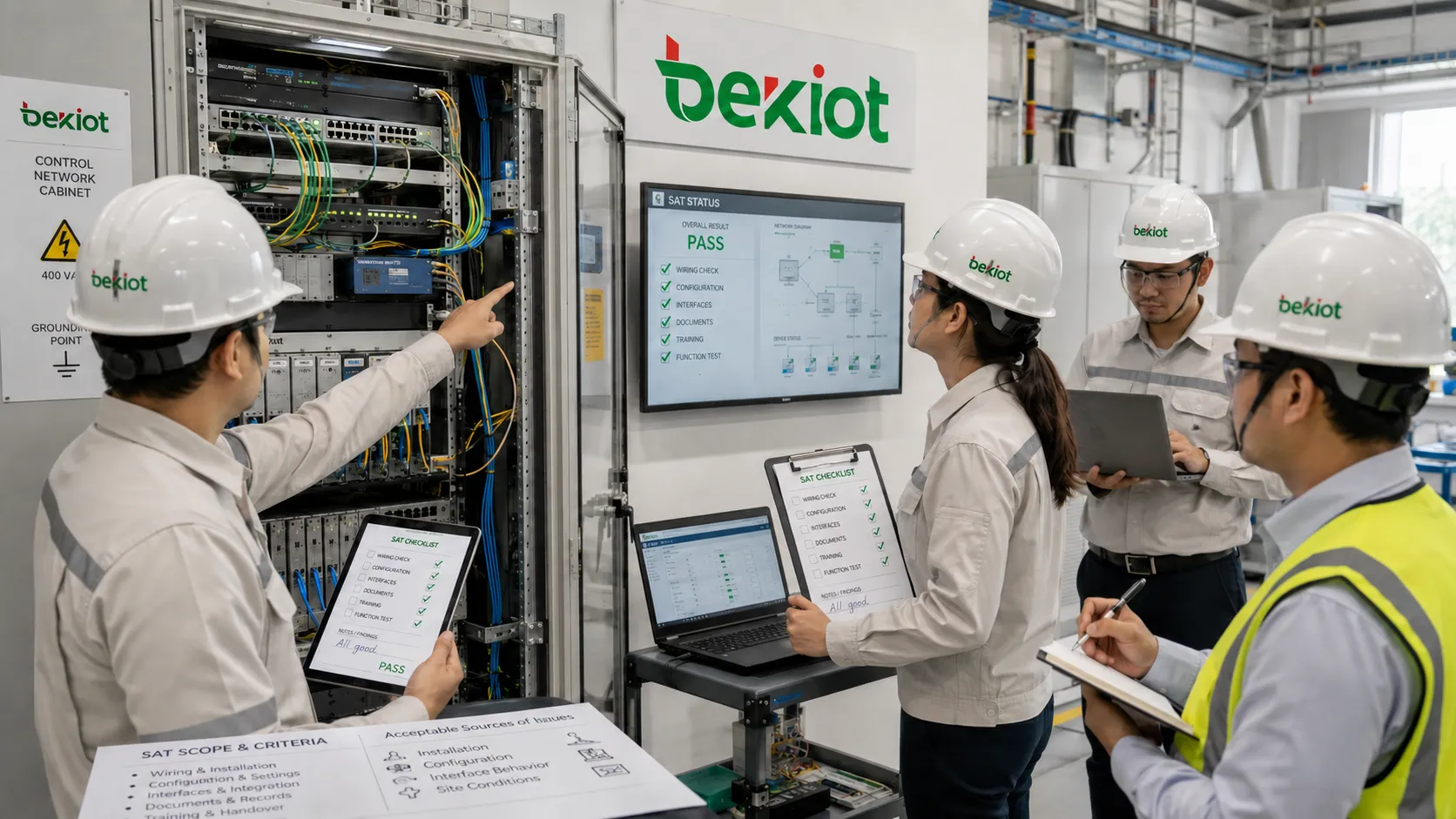

Site Acceptance Testing 팀이 설치된 장비 제어 캐비닛 네트워크 연결과 프로젝트 체크리스트를 확인하는 모습
SAT는 실제 현장 조건에서 설치된 장비, 배선, 구성, 인터페이스, 운영 기능을 검증합니다.

공장 시험과 현장 시험의 차이

Factory Acceptance Testing, 즉 FAT는 일반적으로 시스템이 출하되거나 납품되기 전에 수행됩니다. 통제된 시험 환경에서 제품 또는 시스템이 합의된 요구사항을 충족하는지 확인합니다. 공급업체는 배포 전에 입력, 출력, 네트워크 링크, 운영자 동작, 장애 조건을 모의할 수 있습니다.

SAT는 그 이후, 프로젝트 현장에 설치된 뒤 수행됩니다. 동일한 시스템이 실제 전원, 실제 현장 장치, 실제 통신 링크, 건물 인프라, 고객 네트워크, 안전 시스템, 관제실 업무 흐름, 최종 사용자 운영과 함께 올바르게 작동하는지 확인합니다.

두 시험 모두 가치가 있습니다. FAT는 불완전하거나 결함 있는 시스템을 출하할 가능성을 줄입니다. SAT는 설치된 시스템이 고객의 실제 환경 일부로 작동하는지 확인합니다. 어느 한 단계를 생략한 프로젝트는 시운전 위험이 높아질 수 있습니다.

인수 절차는 보통 어떻게 진행되는가

준비와 시험 계획

절차는 시험 계획에서 시작됩니다. 계획은 무엇을 시험할지, 누가 참여할지, 어떤 문서가 필요한지, 어떤 도구가 필요한지, 어떤 인수 기준을 사용할지, 결과를 어떻게 기록할지를 정의합니다.

좋은 계획은 계약, 기술 사양, 설계 문서, 승인 도면, 인터페이스 요구사항, 안전 요구사항, 프로젝트 범위와 연결되어야 합니다. 명확한 기준이 없으면 SAT는 통제된 인수 절차가 아니라 비공식 시연으로 바뀔 수 있습니다.

현장 준비 상태 확인

공식 시험이 시작되기 전에 팀은 현장이 준비되었는지 확인합니다. 여기에는 전원 가용성, 접지, 네트워크 접근, 캐비닛 설치, 케이블 종단, 환경 조건, 장비 라벨링, 소프트웨어 설치, 라이선스 활성화, 기본 시스템 기동이 포함될 수 있습니다.

현장이 준비되지 않았다면 공식 인수 시험은 오해를 부르는 실패를 만들 수 있습니다. 예를 들어 통신 플랫폼이 결함처럼 보이지만 실제 문제는 차단된 방화벽 규칙이나 미완성 배선일 수 있습니다.

기능 시험

기능 시험은 각 필수 기능이 프로젝트 사양에 따라 작동하는지 확인합니다. 정상 운영, 사용자 로그인, 장치 제어, 알람 트리거, 통화 라우팅, 데이터 표시, 보고서 생성, 신호 입력, 출력 제어, 녹음, 알림, 운영자 동작이 포함될 수 있습니다.

기능 시험은 실무적인 언어로 작성되어야 합니다. 각 시험은 수행 동작, 예상 결과, 통과 또는 실패 조건, 필요한 증거를 설명해야 합니다. 그래야 결과 확인이 쉽고 나중에 감사하기도 쉽습니다.

통합 시험

많은 시스템은 다른 시스템에 의존합니다. 건물 플랫폼은 화재경보, 출입통제, CCTV, 공용 방송, 엘리베이터, HVAC, 네트워크 스위치, 데이터베이스 또는 타사 소프트웨어와 연결될 수 있습니다. SAT는 이러한 인터페이스를 실제 조건에서 검증해야 합니다.

숨은 문제는 통합 시험에서 자주 나타납니다. 주 시스템은 단독으로 작동하고 타사 시스템도 단독으로 작동할 수 있지만, 두 시스템 사이의 인터페이스는 프로토콜 불일치, 타이밍 지연, 주소 오류, 권한 문제 또는 데이터 형식 차이 때문에 실패할 수 있습니다.

성능과 신뢰성 확인

프로젝트에 따라 SAT에는 성능 시험도 포함될 수 있습니다. 응답 시간, 통화 품질, 처리량, 데이터 갱신 속도, 알람 지연, 장애 조치 동작, 부하 처리, 녹음 품질, 네트워크 지연 또는 재시작 후 시스템 복구가 대상이 될 수 있습니다.

안전, 생산, 통신, 에너지, 교통, 의료, 보안 또는 공공 서비스를 지원하는 시스템에서는 신뢰성 확인이 중요합니다. 시스템은 시연 중 한 번만 작동하는 것이 아니라 예상 운영 조건에서 지속적으로 안정적으로 작동해야 합니다.

SAT는 형식적인 마지막 단계가 아닙니다. 납품된 시스템이 실제 사용자, 실제 인터페이스, 실제 제약 조건 속에서 고객의 실제 환경에서 운영될 수 있음을 보여 주는 실질적인 증거입니다.

체크리스트에 일반적으로 포함되는 항목

설치 품질

팀은 장비가 승인 도면, 현장 표준, 안전 규칙, 제조사 요구사항에 따라 설치되었는지 확인합니다. 캐비닛 장착, 케이블 배선, 라벨링, 접지, 환기, 커넥터 보호, 물리적 접근 조건이 모두 검토될 수 있습니다.

설치 품질은 중요합니다. 시스템이 소프트웨어 시험을 통과해도 느슨한 케이블, 불량 라벨, 약한 접지, 막힌 공기 흐름, 안전하지 않은 장착 때문에 향후 신뢰성 위험이 남을 수 있기 때문입니다.

구성과 파라미터 검토

구성 확인은 시스템 설정이 프로젝트 설계와 일치하는지 확인합니다. IP 주소, 사용자 역할, 내선 번호, 알람 임계값, 라우팅 규칙, 장치 이름, 시간대, 녹음 정책, 저장 경로, 접근 권한, 백업 일정이 포함될 수 있습니다.

구성은 문서화되어야 합니다. 나중에 시스템 교체, 복구 또는 확장이 필요할 때 문서화되지 않은 설정은 유지보수를 어렵게 만들 수 있습니다.

사용자 운영

SAT는 실제 사용자가 시스템을 제대로 사용할 수 있는지 검증해야 합니다. 운영자는 로그인, 상태 확인, 알람 확인, 통화, 장치 제어, 기록 내보내기, 보고서 생성, 모드 전환 또는 비상 절차 수행이 필요할 수 있습니다.

이 단계에서는 사용성 차이가 자주 드러납니다. 기능이 기술적으로 존재하더라도 찾기 어렵거나, 라벨이 불명확하거나, 고객의 업무 흐름과 맞지 않으면 추가 교육이나 인터페이스 조정이 필요할 수 있습니다.

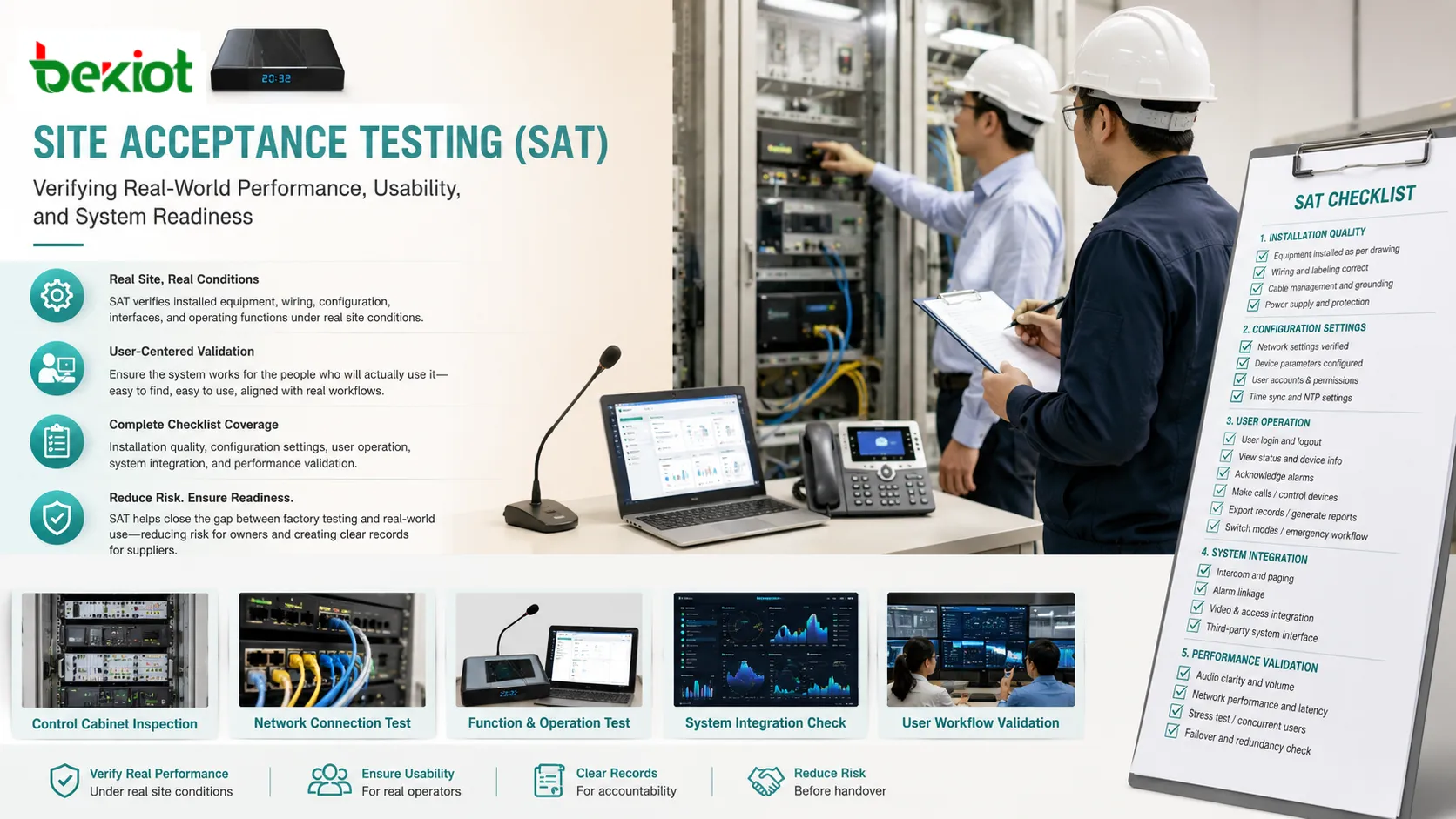

Site Acceptance Testing 체크리스트가 설치 품질 구성 사용자 운영 통합 검증을 포함하는 모습
실용적인 SAT 체크리스트에는 설치 품질, 구성 설정, 사용자 운영, 시스템 통합, 성능 검증이 포함될 수 있습니다.

알람과 장애 처리

장애와 알람 동작은 신중하게 시험해야 합니다. 시스템은 올바른 이벤트를 감지하고, 올바른 메시지를 표시하며, 예상된 알림을 트리거하고, 이벤트 기록을 저장한 뒤, 장애가 해소되면 정상 상태로 돌아와야 합니다.

알람 시험은 안전, 보안, 산업, 의료, 운송 환경에서 특히 중요합니다. 오경보, 누락된 경보, 잘못된 우선순위 또는 불명확한 이벤트 설명은 대응 품질에 영향을 줄 수 있습니다.

백업과 복구

많은 시스템은 구성 백업, 데이터베이스 백업, 로그 보존, 이중화 전원, 장애 조치 서버, 예비 장치 또는 복구 절차가 필요합니다. SAT는 백업과 복원 절차가 약속대로 작동하는지 검증할 수 있습니다.

이 부분은 인수인계 때 시스템이 정상처럼 보이기 때문에 종종 간과됩니다. 하지만 장애, 정전, 하드웨어 교체 또는 소프트웨어 손상이 발생하면 복구 능력은 매우 중요해집니다.

프로젝트 발주자와 공급업체에게 주는 이점

인수인계 위험 감소

SAT는 불완전하거나 불안정한 시스템을 수용할 가능성을 줄입니다. 프로젝트 발주자는 최종 서명 전에 필요한 기능이 시연되고 기록되었는지 확인할 수 있습니다.

공급업체에게 SAT는 인수인계의 명확한 근거를 만듭니다. 구두 확인에 의존하는 대신 시험 기록, 펀치 리스트, 시정 조치, 인수 서명을 제공할 수 있습니다.

현장 특화 문제 조기 발견

일부 문제는 시스템이 실제 위치에 설치된 뒤에야 나타납니다. 네트워크 제한, 케이블 결함, 전원 용량 부족, 호환되지 않는 타사 시스템, 잘못된 현장 배선, 환경 간섭 또는 운영자 업무 흐름 불일치가 포함될 수 있습니다.

이러한 문제를 일상 운영에 들어간 뒤 발견하는 것보다 SAT 중에 발견하는 것이 훨씬 낫습니다.

팀 간 소통 개선

인수 시험은 프로젝트 발주자, 공급업체, 통합업체, 설치업체, 운영자, IT 팀, 안전 팀, 유지보수 인력을 한자리에 모읍니다. 이 공동 절차는 기대사항과 책임을 명확히 하는 데 도움을 줍니다.

시험이 실패하면 팀은 문제가 구성, 설치, 설계, 현장 인프라, 타사 인터페이스 또는 사용자 교육 중 어디에 속하는지 식별할 수 있습니다. 이는 책임 공방을 줄이고 문제 해결을 개선합니다.

문서화와 규정 준수 지원

시험 기록, 보고서, 체크리스트, 구성 파일, 도면, 인수 양식은 프로젝트 문서의 일부가 됩니다. 이러한 기록은 감사, 보증 청구, 향후 유지보수, 규제 검사, 시스템 확장을 지원할 수 있습니다.

규제 환경에서는 문서화된 인수가 시험 자체만큼 중요할 수 있습니다. 이는 인수인계 시 시스템이 정의된 요구사항에 따라 확인되었음을 증명합니다.

유지보수 기준선 생성

인수 후 SAT 결과는 기준선이 될 수 있습니다. 나중에 시스템 동작이 달라지면 유지보수 팀은 현재 성능을 최초 시험 기록과 비교할 수 있습니다.

이는 문제 해결, 버전 업그레이드, 하드웨어 교체, 소프트웨어 패치, 향후 확장에 유용합니다.

다양한 프로젝트에서의 적용

산업 자동화

산업 프로젝트는 PLC 시스템, SCADA 플랫폼, 센서, 드라이브, 제어 캐비닛, 안전 인터록, 알람, 운영자 패널, 생산 라인 기능을 검증하기 위해 SAT를 사용합니다. 시험은 시스템이 실제 현장 장치와 공정 조건에서 작동함을 확인합니다.

산업 장애는 생산과 안전에 영향을 줄 수 있으므로 SAT에는 정상 운전, 비정상 조건, 수동 제어, 비상 정지 동작, 알람 처리, 데이터 로깅이 포함되어야 합니다.

통신 및 네트워크 시스템

통신 프로젝트는 서버, 게이트웨이, IP PBX 플랫폼, 라우터, 스위치, 녹음 시스템, 디스패치 시스템, SIP 트렁크, 접속 장치, 모니터링 도구를 검증하기 위해 SAT를 사용할 수 있습니다. 팀은 연결성, 라우팅, 품질, 장애 조치, 관리 기능을 확인합니다.

네트워크 기반 시스템은 실험실 설정만이 아니라 실제 IP 주소, VLAN, 방화벽 규칙, QoS 설정, 원격 접근 정책, 사용자 계정으로 시험해야 합니다.

건물 관리와 보안

건물 프로젝트는 출입통제, CCTV, 화재경보 인터페이스, 공용 방송, 인터콤, 엘리베이터, HVAC 제어, 조명 제어, 통합 관리 플랫폼에 SAT를 사용합니다. 목표는 분리된 하위 시스템들이 함께 작동하는지 확인하는 것입니다.

통합은 특히 중요합니다. 예를 들어 화재경보는 문 개방, 카메라 팝업, 공용 방송, 관제실 이벤트 기록을 동시에 트리거해야 할 수 있습니다.

의료 및 실험실 시스템

병원, 클리닉, 실험실, 클린룸 환경은 통신 시스템, 모니터링 장치, 출입통제, 환경 시스템, 의료 지원 인프라, 데이터 플랫폼에 대해 SAT가 필요할 수 있습니다.

시험은 안전, 개인정보 보호, 정확성, 추적성, 사용자 역할, 서비스 연속성을 고려해야 합니다. 이러한 환경에서는 문서 품질이 매우 중요할 때가 많습니다.

에너지와 유틸리티 인프라

발전소, 변전소, 수처리 시설, 석유 및 가스 현장, 재생에너지 프로젝트는 모니터링, 제어, 통신, 안전, 계량, 알람 기능을 확인하기 위해 SAT를 사용합니다.

이러한 현장에는 이중화, 접지, 서지 보호, 환경 조건, 사이버 보안, 비상 대응 절차에 대한 추가 확인이 필요할 수 있습니다.

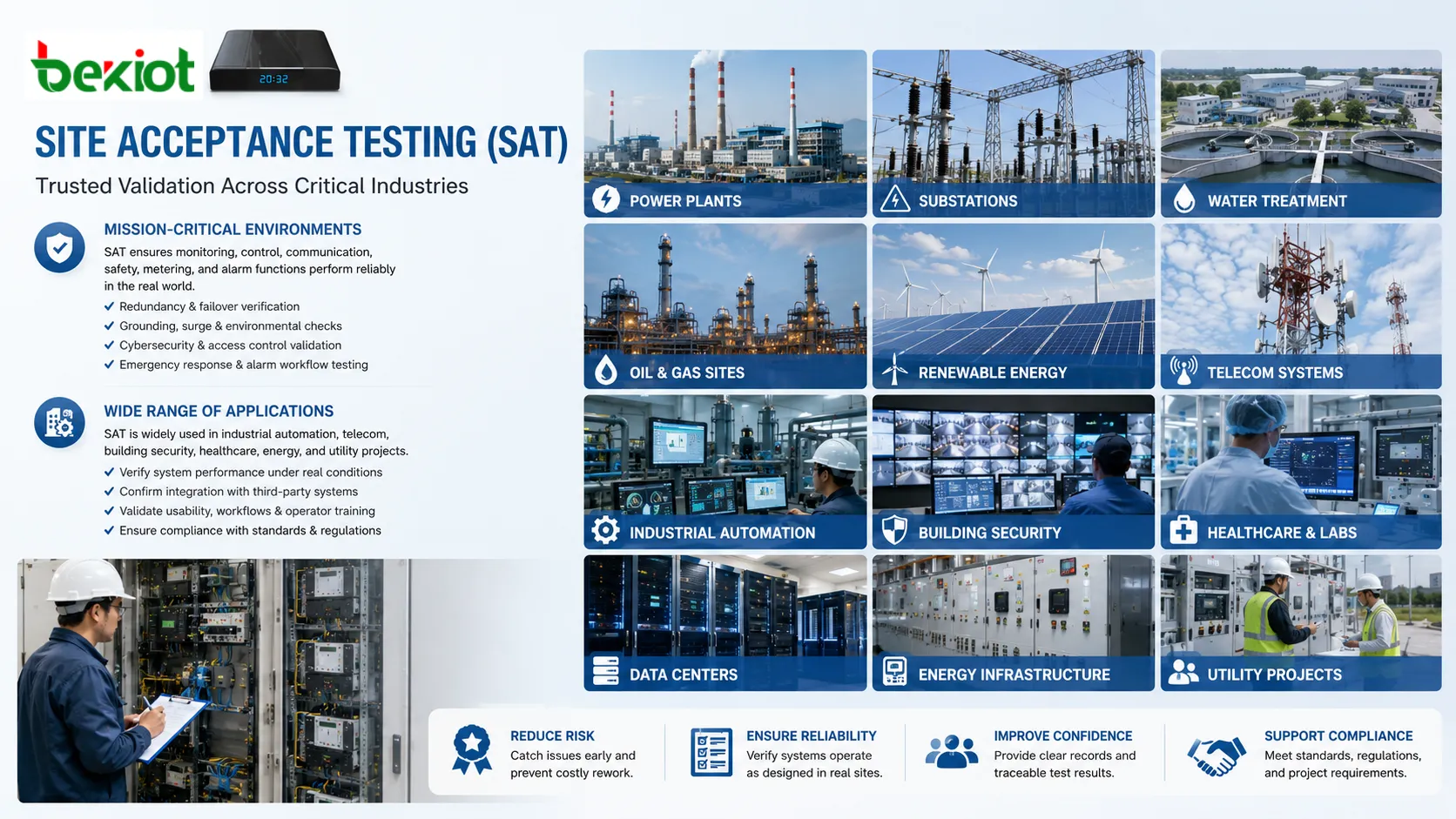

Site Acceptance Testing이 산업 자동화 통신 건물 보안 의료 에너지 유틸리티 프로젝트에 적용되는 모습
SAT는 산업 자동화, 통신 시스템, 건물 보안, 의료 시설, 실험실, 에너지 인프라, 유틸리티 프로젝트에서 사용됩니다.

시험 중 자주 발견되는 문제

미완성 설치

일부 실패는 제품 결함이 아니라 미완성 설치 때문에 발생합니다. 누락된 케이블, 잘못된 라벨, 느슨한 단자, 연결되지 않은 접지, 불완전한 캐비닛 배선 또는 누락된 라이선스는 모두 시험 통과를 막을 수 있습니다.

고객 입회 시험이 시작되기 전에 사전 SAT 준비 확인을 수행하면 이러한 문제를 줄일 수 있습니다.

구성 불일치

구성 오류는 흔합니다. IP 주소, 사용자 권한, 알람 임계값, 라우팅 규칙, 장치 ID, 시간 설정, 데이터베이스 연결 또는 프로토콜 파라미터가 승인된 설계와 맞지 않을 수 있습니다.

이러한 오류는 빠르게 수정될 수 있지만, 최종 구성을 추적할 수 있도록 기록되어야 합니다.

인터페이스 실패

타사 인터페이스는 프로토콜 차이, 방화벽 차단, 누락된 인증 정보, 버전 불일치, 잘못된 데이터 매핑 또는 불완전한 API 구성 때문에 실패할 수 있습니다.

인터페이스 시험은 연결 양쪽을 모두 포함해야 합니다. 한 시스템이 데이터를 보내는 것만으로는 충분하지 않으며, 수신 시스템이 이를 올바르게 처리해야 합니다.

불명확한 인수 기준

시험 계획이 통과와 실패 조건을 정의하지 않으면 분쟁이 발생할 수 있습니다. 한쪽은 시스템을 수용 가능하다고 생각하지만, 다른 쪽은 더 높은 성능 수준이나 다른 업무 흐름을 기대할 수 있습니다.

명확한 기준은 시험이 시작되기 전에 합의되어야 합니다. 이는 인수인계 중 주관적 판단을 방지합니다.

부족한 사용자 교육

때로는 시스템이 작동하지만 사용자가 운영 방법을 모르는 경우가 있습니다. 인수 시험 중에는 이것이 기술적 실패처럼 보일 수 있습니다.

교육, 빠른 참조 가이드, 역할 기반 운영 절차는 최종 인수인계 전에 포함되어야 합니다.

많은 SAT 실패는 장비 고장 때문에 발생하지 않습니다. 미완성 설치, 불명확한 범위, 약한 문서화, 부족한 인터페이스 계획, 검증되지 않은 실제 업무 흐름에서 비롯됩니다.

원활한 인수인계를 위한 모범 사례

체크리스트를 일찍 준비하십시오. SAT 체크리스트는 마지막 순간에 작성되어서는 안 됩니다. 계약 요구사항, 기술 사양, 승인 도면, 사용자 업무 흐름, 프로젝트 위험 지점을 바탕으로 개발되어야 합니다.

적절한 사람을 초대하십시오. 시험에는 공급업체, 설치업체, 고객, 최종 사용자 팀, IT 부서, 안전 팀, 유지보수 팀의 대표가 관련성에 따라 포함되어야 합니다. 이해관계자가 빠지면 중요한 확인을 나중에 반복해야 하므로 인수가 지연될 수 있습니다.

증거를 기록하십시오. 스크린샷, 사진, 로그, 내보낸 보고서, 측정 기록, 통화 기록, 알람 기록, 서명된 양식은 시험이 완료되었음을 증명하는 데 도움이 됩니다.

펀치 리스트를 사용하십시오. 사소한 문제가 남아 있다면 담당자, 우선순위, 시정 조치, 목표 완료일과 함께 명확히 기록하십시오. 이렇게 하면 미완료 항목을 추적하면서 프로젝트를 계속 진행할 수 있습니다.

부정 시험을 무시하지 마십시오. 정상 운영이 작동한다는 것을 증명하는 것만으로는 충분하지 않습니다. 필요할 경우 시스템은 장애 알람, 잘못된 입력, 전원 중단, 통신 손실, 장애 조치, 복구 동작에 대해서도 시험되어야 합니다.

최종 보고서에 포함되어야 할 내용

최종 보고서에는 프로젝트명, 시스템 범위, 시험일, 참여자, 시험 환경, 참조 문서, 체크리스트 결과, 통과 항목, 실패 항목, 시정 조치, 사진 또는 로그, 구성 기록, 인수 서명이 포함되어야 합니다.

편차가 있다면 문서화해야 합니다. 편차는 고객이 수용할 수도 있고, 인수인계 전에 수정할 수도 있으며, 나중에 완료하기 위해 펀치 리스트에 추가할 수도 있습니다. 중요한 것은 편차가 숨겨지거나 모호하게 남아서는 안 된다는 점입니다.

보고서에는 버전 정보도 포함되어야 합니다. 소프트웨어 버전, 펌웨어 버전, 데이터베이스 버전, 도면 개정, 구성 백업 날짜는 향후 유지보수에 유용합니다.

FAQ

모든 현장 작업이 완료되기 전에 SAT를 수행할 수 있습니까?

부분적으로는 수행할 수 있지만, 최종 인수는 일반적으로 필요한 설치, 배선, 구성, 인터페이스, 운영 조건이 준비될 때까지 기다리는 것이 좋습니다. 그렇지 않으면 시험 결과가 실제 시스템을 반영하지 않을 수 있습니다.

인수 보고서에는 누가 서명해야 합니까?

서명자는 프로젝트에 따라 다르지만 보통 공급업체 또는 통합업체, 고객 대표, 프로젝트 관리자, 최종 사용자 책임자, 경우에 따라 유지보수, 안전 또는 품질 대표가 포함됩니다.

시험 항목이 실패하면 어떻게 됩니까?

실패는 원인, 책임자, 시정 조치, 우선순위, 재시험 요구사항과 함께 기록되어야 합니다. 중대한 실패는 일반적으로 인수 전에 수정되어야 하며, 경미한 문제는 고객이 동의하면 펀치 리스트에 추가될 수 있습니다.

소프트웨어 전용 프로젝트에도 SAT가 필요합니까?

예, 필요할 수 있습니다. 고객 현장 또는 클라우드 환경에 배포된 소프트웨어도 구성, 사용자 역할, 통합, 성능, 보안, 보고서, 운영 업무 흐름에 대한 현장 인수 시험이 필요할 수 있습니다.

시험 시작 전에 어떤 문서가 준비되어야 합니까?

유용한 문서에는 승인된 기술 사양, 시스템 도면, 네트워크 계획, I/O 목록, 구성 시트, 사용자 계정 목록, 시험 체크리스트, 운영 매뉴얼, 유지보수 가이드, 사용 가능한 경우 이전 FAT 보고서가 포함됩니다.

추천 제품
카탈로그
고객 서비스 전화
We use cookie to improve your online experience. By continuing to browse this website, you agree to our use of cookie.

Cookies

This Cookie Policy explains how we use cookies and similar technologies when you access or use our website and related services. Please read this Policy together with our Terms and Conditions and Privacy Policy so that you understand how we collect, use, and protect information.

By continuing to access or use our Services, you acknowledge that cookies and similar technologies may be used as described in this Policy, subject to applicable law and your available choices.

Updates to This Cookie Policy

We may revise this Cookie Policy from time to time to reflect changes in legal requirements, technology, or our business practices. When we make updates, the revised version will be posted on this page and will become effective from the date of publication unless otherwise required by law.

Where required, we will provide additional notice or request your consent before applying material changes that affect your rights or choices.

What Are Cookies?

Cookies are small text files placed on your device when you visit a website or interact with certain online content. They help websites recognize your browser or device, remember your preferences, support essential functionality, and improve the overall user experience.

In this Cookie Policy, the term “cookies” also includes similar technologies such as pixels, tags, web beacons, and other tracking tools that perform comparable functions.

Why We Use Cookies

We use cookies to help our website function properly, remember user preferences, enhance website performance, understand how visitors interact with our pages, and support security, analytics, and marketing activities where permitted by law.

We use cookies to keep our website functional, secure, efficient, and more relevant to your browsing experience.

Categories of Cookies We Use

Strictly Necessary Cookies

These cookies are essential for the operation of the website and cannot be disabled in our systems where they are required to provide the service you request. They are typically set in response to actions such as setting privacy preferences, signing in, or submitting forms.

Without these cookies, certain parts of the website may not function correctly.

Functional Cookies

Functional cookies enable enhanced features and personalization, such as remembering your preferences, language settings, or previously selected options. These cookies may be set by us or by third-party providers whose services are integrated into our website.

If you disable these cookies, some services or features may not work as intended.

Performance and Analytics Cookies

These cookies help us understand how visitors use our website by collecting information such as traffic sources, page visits, navigation behavior, and general interaction patterns. In many cases, this information is aggregated and does not directly identify individual users.

We use this information to improve website performance, usability, and content relevance.

Targeting and Advertising Cookies

These cookies may be placed by our advertising or marketing partners to help deliver more relevant ads and measure the effectiveness of campaigns. They may use information about your browsing activity across different websites and services to build a profile of your interests.

These cookies generally do not store directly identifying personal information, but they may identify your browser or device.

First-Party and Third-Party Cookies

Some cookies are set directly by our website and are referred to as first-party cookies. Other cookies are set by third-party services, such as analytics providers, embedded content providers, or advertising partners, and are referred to as third-party cookies.

Third-party providers may use their own cookies in accordance with their own privacy and cookie policies.

Information Collected Through Cookies

Depending on the type of cookie used, the information collected may include browser type, device type, IP address, referring website, pages viewed, time spent on pages, clickstream behavior, and general usage patterns.

This information helps us maintain the website, improve performance, enhance security, and provide a better user experience.

Your Cookie Choices

You can control or disable cookies through your browser settings and, where available, through our cookie consent or preference management tools. Depending on your location, you may also have the right to accept or reject certain categories of cookies, especially those used for analytics, personalization, or advertising purposes.

Please note that blocking or deleting certain cookies may affect the availability, functionality, or performance of some parts of the website.

Restricting cookies may limit certain features and reduce the quality of your experience on the website.

Cookies in Mobile Applications

Where our mobile applications use cookie-like technologies, they are generally limited to those required for core functionality, security, and service delivery. Disabling these essential technologies may affect the normal operation of the application.

We do not use essential mobile application cookies to store unnecessary personal information.

How to Manage Cookies

Most web browsers allow you to manage cookies through browser settings. You can usually choose to block, delete, or receive alerts before cookies are stored. Because browser controls vary, please refer to your browser provider’s support documentation for details on how to manage cookie settings.

Contact Us

If you have any questions about this Cookie Policy or our use of cookies and similar technologies, please contact us at support@becke.cc .
